这种分析技术是定量风险分析技术的一种,它通过模型来表明各种不确定性因素的综合影响,从而评估这些因素对目标的潜在影响。模拟最典型的一种方法是蒙特卡洛模拟,蒙特卡洛这个名字因摩纳哥著名的赌场而得名。它是一种使用计算机模型的多次迭代来识别风险和不确定性的潜在影响的方法,以发现可能因某一决定或做法导致的一系列成果的概率分布情况。
在定量风险分析中,使用模型来模拟单个项目风险和其他不确定性来源的综合影响,以评估它们对项目目标的潜在影响。对成本风险进行蒙特卡洛分析时,使用项目成本估算作为模拟的输入;对进度风险进行蒙特卡洛分析时,使用进度网络图和持续时间估算作为模拟的输入。开展综合定量成本—进度风险分析时,同时使用这两种输入。其输出就是定量风险分析模型。

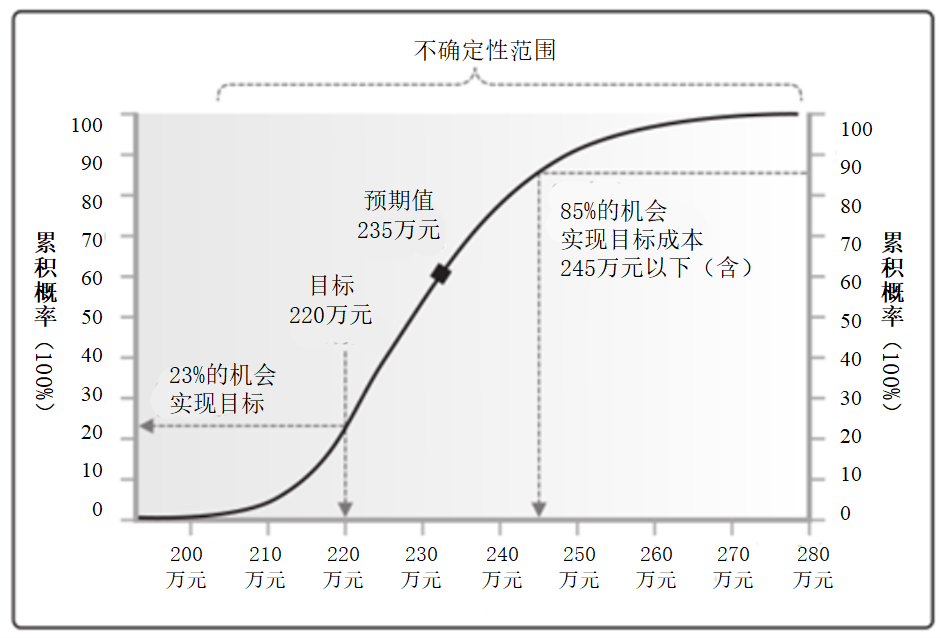

用计算机软件数千次迭代运行定量风险分析模型。每次运行,都要随机选择输入值(如成本估算、持续时间估算或概率分支发生频率)。这些运行的输出构成了项目可能结果(如项目结束日期、项目完工成本)的区间。典型的输出包括:表示模拟得到特定结果的次数的直方图,或表示获得等于或小于特定数值的结果的累积概率分布曲线(S曲线)。蒙特卡洛成本风险分析得到的S曲线示例。如图7-7所示。
图7-7 S曲线
