第二节 非标订单——总也理不顺的一团乱麻
本节导读:非标订单批量小,制造烦琐,需要技术人员更改图纸、采购人员寻找供应商、重新设计工艺、重新制作工装夹具等,往往被很多追求工业化大规模生产的企业视为鸡肋,即使客户愿意出高价,也不愿接单。但事实上,企业每天都会接收到客户的非标需求,也超出了模块化设计的范围,如何评估接还是不接?接后如何操作?很多企业都提出模块化设计,即便如此,在实际操作过程中也存在谁来决定接单,接单如何顺利交货的现实难题。本节将告诉你如何界定非标订单、非标订单的评估流程和标准以及由谁最终决定接单等问题,有工具有方法,帮你解开这些管理难题,提高非标订单的执行效率。
一、困惑:好机会被相关部门扼杀在萌芽中
(一)【案例】非标订单,想说爱你不容易
小李是A公司(生产减速机)的销售人员,主要负责食品设备行业的业务。一个新客户是一家生产烘焙食品设备的专业厂家,正好有一个项目采购计划,小李与该客户已经达成了样机小批量销售计划,在谈到具体细节时有一项彻底难倒了小李,最终丧失了合作机会。
该客户很看重整体设备的外观,设备的外观为银色,要求A公司将产品也做成银色,以保持外观的统一性。但A公司产品的标准色为灰色,为外协加工厂按照烤漆工艺生产,光亮度好,附着力强。小李就将该客户的需求反馈给生产部门,生产部门认为生产方面没问题,需要让采购部协调外协厂喷漆。于是,小李找到采购部,采购部与外协供应商沟通,对方明确表示无法做到,批量太小,不愿意做。小李又向生产部门提出由公司喷漆。生产部门负责人说,只要能让技术部出标准,工艺部出喷漆工艺,采购部能买到相应的漆,自己就能生产。生产部门就找到了技术部门和采购部门,也表示都能做到,最后找到财务部,毕竟涉及自产,可能价格就不一样了,果不其然,经财务部核算的出厂价格比标准品高出了10%。这可难住了小李,本来信誓旦旦承诺的价格和交期,由于自己喷漆提高了出厂价格,同时重新买漆及编制喷漆工艺需要一定的时间而影响交期,最后给客户回复时,客户表示出极大的不理解,对价格提出异议,且由于货期无法满足客户需求,最终导致此单无法合作。
在随后的业务跟踪拜访中,小李一直没有找到恰当的机会成功开发该客户,而这个客户是该行业的知名厂家,具有极大的示范效应。
小李陷入了沉思……挺好的一个项目信息,就这样被扼杀了。殊不知,这个客户在销量上的贡献是一方面,该客户更是一个行业的代表性客户,影响面很大。
除了我的个人销售能力因素之外,我还失败在哪里呢?
(二)营销困惑
相信很多销售人员都遇到过类似小李的“遭遇”,好不容易拿到了产品需求信息,但回到厂里没有规范化的对接流程及标准,导致丧失了市场机会。其综合表现为以下困惑:
1.什么样的订单属于非标订单
对于一般的工业品来说,如轴承、油封、电机、标准件等产品都有国标或者行标,对外形尺寸、公差范围都有清晰的界定,不论买任何厂家的产品,这些参数都是相同的。但实际工业设备应用设计可能会对这些做出局部改变,比如,增加一个3KW普通4级电机的轴径,这就是我们常说的非标部件。
另外,有些厂家,比如做电机的,他们会对某些配件做出企业的标准。如配套的油封品牌是国产品牌,而客户指定要进口品牌,这也属于非标产品。
那么,企业在什么情况下按照非标订单来处理订单,只要不违反工业品的基本设计原理和国家要求,在企业的可控范围内具有很大的灵活性,需要企业自己做出规定即可。正如,A公司规定的标准色为灰色,而做成银色就为非标,就需要调整后续的一系列工作。
2.非标订单评审如何流转?谁能决定是否接单
销售系统接到非标订单后,如果企业缺乏明确的制度规范,销售人员就不知道该找哪个部门来协商。最常规的是先找到生产部门,问“车间能不能生产”,但生产也需要再问技术,还要问财务,我们的成本是多少。可能每个人的风格不一样或和具体责任人的关系程度不一样,就表现为不知方向或不知道该如何有效地开展工作等问题。因为非标订单涉及后续的采购、技术、生产、品管、包装、运输、成本核算、定价等各个环节,牵一发而动全身,都要在常规产品基础上做出相应的调整。因此,这是一个系统工作,并不是某一个部门说了算的,需要总经理来决策。而对于对营销部门实施独立考核的公司来说,营销部门具有最终决定权。而对于上述案例的A公司,财务部门的核价起到了决定性的结果,价格远远超出了客户的接受程度。
二、误区:单单例外,单单评审
工业品的应用千差万别,根据设计的需要,很多客户的特别要求与公司现有标准不一致,因此,厂家在这些订单的认识上和操作上,都表现出毫无章法,流程不清晰、标准不明确,最终无法有效服务销售。笔者分析,总体表现出五大现实管理误区。
(一)全盘照接
销售部门拿到订单不容易,公司会想尽一切办法满足客户需求。从表面上看是赢得了客户的认可,但如果没有后续批量生产的话,有时候公司总体上是得不偿失的。当然,有时候是为了拿到客户的其他标准订单不得已而为之。
(二)非标订单界定不明确,不知所措
【最佳实践分享】某公司对于价格表的补充说明
1.产品所配电机均为普通4级电机,防护等级为IP54。如使用IP55或56以上电机,加价5%。
2.客户自配电机发至我厂装配,需加10%服务费。
3.外观标准色为蓝色和银色,如需其他颜色,需加价5%。
4.非标孔、轴加价5%。
5.未标明加价办法的,需另行评审询价。
打开你公司的产品价格表,是否也有这样“补充说明”。其中最后一条“未标明加价办法的,需另行评审询价”的规定,在实际操作中就会存在很大的困难,相信很多业务人员都遇到过这样的烦恼,每单都会进行综合评审,是否能生产,价格是多少,货期是多长等,带来了很大的工作量。公司如果在管理不规范的情况下,没有对非标订单进行有效存档管理,可能相同的非标产品在询价后隔一段时间会有决然不同的评审结果。
经过多年的订单数据积累,厂家应该可以归纳出来一些常规的非标订单项目。比如,电机更换标配品牌之外的轴承、油封等,可以根据每个型号的不同,制定出合理的加价幅度,就会减少工作量,也简化了业务人员的工作流程,提高了客户服务效率。
(三)任何部门都有非标订单生杀大权
非标订单可能涉及多个部门。任何一个环节不配合,就无法达成。比如,采购没有供应商资源,生产车间不愿意做非标小批量工件,技术部不能按时出图纸,财务部核算的价格太高而客户无法接受等等,似乎每个部门都有对非标订单的生杀大权。但这些都是从局部和本位来思考问题,而真正的企业运营是应该站在有效服务客户和开拓市场的基础上,从实现最大化利润的角度来思考,各个部门只需将自己遇到的困难点提出即可,最后由总经理来综合评估,这才是正道。
(四)营销部门话语权太少
从市场和客户的角度来看,客户提出的一个非标项目,可能很小的一个改动,对于客户来说就是现实遇到的难点项,是一个痛点,只有这项解决了,设备才完美。从企业运营的角度来看,这点改动往往需要投入很多的人财物。从经济效益上来看,感觉不合算而不接单,表现为财务部门的决策权过大。这就是典型的信息不对称造成的,这种情况下就需要销售部门对这个非标需求做出市场评估,首先是否真的能够解决客户问题?其次是解决了该问题,是否能够带动其他客户对该非标的需求?一旦能够准确得到两个信息,并且数据合理,相信销售部门对非标的话语权就会增加,毕竟能够有销量,能带来效益,并能占领市场,形成差异化的竞争优势。
(五)非标评审流程不清晰,导致评审时间长
在一个较为正式的企业,订单从产生需求,到决定是否生产,会涉及多个不同的部门和岗位。如营销系统5个岗位(销售员、销售经理、销售总监、市场总监、营销总经理)、技术系统至少2个岗位(技术经理、工艺经理)、生产系统至少两个岗位(计划经理、制造经理)、品管系统至少1个岗位(品质经理)、采购系统至少1个岗位(采购经理)、财务系统至少2个岗位(成本核算员、财务经理),其次是总经理,一个完整的订单评审完毕,至少需要14个岗位参与评估。如图2-2所示的是某公司非标订单的评审流程图,供参考。

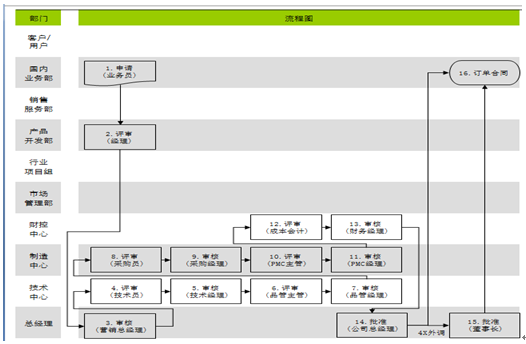

图2-2 某公司非标订单的评审流程图
非标涉及的数量不同或项目不同,可能涉及部门不同,就可以减少不需要参与部门的评审。比如,一台产品,客户要求配12.8级的螺丝,而公司标配是4.8级的,这样一个小的非标项,只需要让采购和财务部门评估就行,因为涉及采购渠道变化和产品成本变化,其他的生产、品管、技术部门可以不参与,这就节省了评审流程的时间,提高了评审效率,从而快速地响应了市场和客户需求。
这就要求,企业要对非标项进行分类,按照需要确定参与部门,简化流程,让订单评审有章可循。
三、要领:建立规则比什么都重要
既然非标产品是行业现状,接单或者不接单,都需要企业认真评估的,一是对客户负责,二是抓住市场机会。那么,对于非标订单,如何有效识别和界定,如何评估就是企业要考虑的。
(一)定义非标订单,从源头上理顺
工业品企业都有企业制作的产品样本或者选型手册,这是开展业务的必备材料,这个样本首先要基于国家标准或行业标准,比如各种外形及性能参数等。其次是企业根据市场需求及自有的生产能力,制定企业的标准,如每个部件的材质、品牌或者内部零件尺寸等。
【最佳实践分享】某公司对于非标产品订单的定义
在公司样本产品基础上加以改型、改良或样本范畴之外的产品,经评审后可以满足客户需求的产品订单定义为非标产品订单。具体包括以下类别:
1.材质要求特殊的产品,如材质标准为铝的,要更改为钢件等。
2.工艺要求特殊的产品,如零部件要求的高度、厚度、安装孔距、安装尺寸、外形尺寸等。
3.标件配置特殊的产品,如螺丝强度、油封和轴承品牌等。
4.外调机(公司暂不能自产的产品)。
有了以上的明确界定,销售人员就可以灵活开展业务,一看就明白,就知道如何报价以及和客户对接。
(二)分类管理,明确标准
非标产品订单按特殊内容项评审的简易程度可分为四类,并分别制定相应的评审流程,简化操作,提高效率。
1.第一类:用定价可以直接区分的非标订单,制定不同批量的加价幅度
常用非标产品,如某类产品的轴径由A增大为B,业务直接可以报价,只需按常规订单询货期即可。
【示例】某公司制定的常用非标项目价格核算表,如表2-4所示。
表2-4 常用非标项目价格核算表
类别 | 标配 | 特殊项配置 | 批量价格 | |
30台以下 | 30台以上 | |||
工艺 | 按说明书选型内容所示 | 工艺:高度、止口、止口厚度、安装孔距、安装尺寸、外形尺寸 | 加价5% | 不加价 |
材质 | 铸件、压铸铝 | 材质类特殊:钢件 | 另询 |
2.第二类:标准外调机
只需询价格和货期即可。
3.第三类:非常用需求产品及非标外调机
需要各环节评审
4.新产品:按照新产品开发程序执行
(三)非标产品订单的审批条件与程序

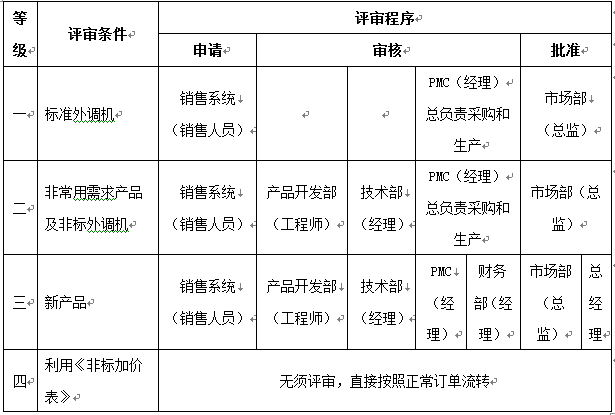

非标产品订单的审批条件与程序如表2-5所示。
表2-5 非标产品订单的审批条件与程序

(四)使用规范表单,提高评审效率
表单的设计体现了管理流程和思想,是一切管理制度的简洁化体现。在实际操作中,不可能翻开制度查询如何开展工作,但是表单就能起到执行制度的功能。

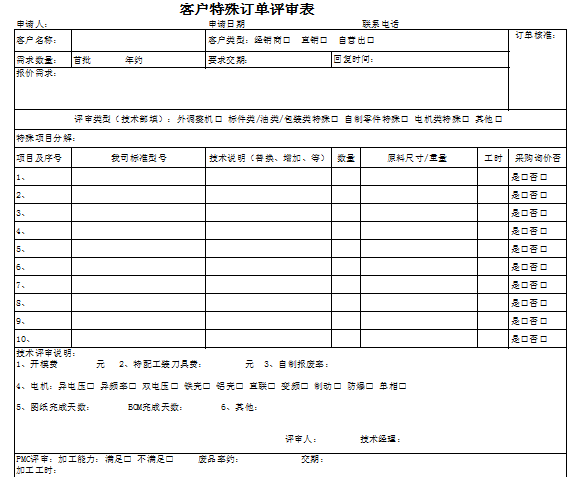

【最佳经验分享】某企业执行的非标订单评审表,如表2-6所示。
表2-6 非标订单评审表
(五)非标订单的管理技巧
无法准确界定非标订单对企业经营的利弊,每个企业可能面临的市场定位及发展阶段不同,会采取不同的应对策略。有的企业追求规模性生产,以生产通用产品为主,往往对非标订单不重视。而有的企业,以做非标产品见长,有很强的技术团队和加工能力,有一定的市场竞争地位。一般性的企业管理非标订单要注意以下三点:
1.生产导向型企业不注重非标订单
生产导向型企业只重视批量化、规模化生产,重生产,轻技术。因为非标订单对技术人员要求多,需要深入与客户对接,重新设计出图、设计工艺等,因此,这一类型的公司往往不重视非标产品,如偏重出口业务的企业或者是国内专走经销商渠道的生产企业。
2.学会利用价格杠杆筛选客户
有时为了满足客户的整体需求,提高客户的满意度,不得已而接非标产品,但可以提高加价率,从中获取高利润。如果客户无法接受价格,则可以筛选客户,这是很多公司常用的营销策略。因为非标产品如果没有量的支撑,很多企业都不愿意接单,但为了老客户的其他生意或者新客户找不到其他厂家合作,企业就可以接单。
3.注重分析非标订单应用的行业代表性
如果多个客户提出某个非标项目,公司就可以将该非标项目常规化,制定标准化的生产工艺或技术标准,降低成本,按照常规产品生产,与同行形成差异化竞争,赢得市场。
